Kakla badrum - Så undviker du dyra misstag & får perfekt resultat

16 maj 2026

Modernt kaklat badrum med dusch, toalett och handfat. Ljus och stilren design.

Innehållsförteckning

Att kakla badrum handlar inte främst om att välja snyggt kakel, utan om att få tätskikt, fall och planering att fungera ihop. När de tre delarna sitter brukar resten bli mycket enklare: rummet håller längre, ser renare ut och blir lättare att leva med i vardagen. Här går jag igenom hur jag tänker när ett badrum ska renoveras, från materialval och underlag till kostnad, tidsåtgång och de misstag som oftast blir dyra i efterhand.

Det här behöver sitta innan första plattan kommer upp

  • Tätskiktet är viktigare än ytan - kakel och fog är inte själva skyddet mot fukt.
  • Planera väggar, golv och duschzon som en helhet innan du beställer material.
  • ROT 2026 ger 30 procent av arbetskostnaden, med tak på 50 000 kronor per person och år.
  • Räkna med 1-3 månader för planering och ungefär 2-4 veckor på plats för ett normalt badrumsprojekt.
  • Största felkostnaden ligger nästan alltid i underarbetet, inte i själva kaklet.

Våtrum kräver mer än snygg yta

När jag bedömer ett badrum börjar jag aldrig med färgen. Jag börjar med var vattnet faktiskt kommer att hamna. Boverket kräver att ytor som utsätts för vatten ska ha ett beständigt vattentätt skikt, och det omfattar även skarvar, tätningar, genomföringar och anslutningen mot golvbrunnen.

Det betyder i praktiken tre saker:

  • Tätskiktet ligger bakom kaklet och ska stoppa fukt från att nå konstruktionen.
  • Fogar och silikon är viktiga, men de är inte tänkta att ersätta tätskiktet.
  • De känsligaste punkterna sitter nästan alltid i hörn, runt rör och där golvet möter brunnen.

Jag ser ofta att man lägger mycket energi på kakelstorlek och fogfärg, men nästan ingen på underlaget. Det är bakvänt. Om underlaget rör sig, är ojämnt eller är fuktkänsligt måste det lösas först, annars spelar den dyraste plattan liten roll. När den grunden är klar blir nästa fråga vilket material som faktiskt passar rummet.

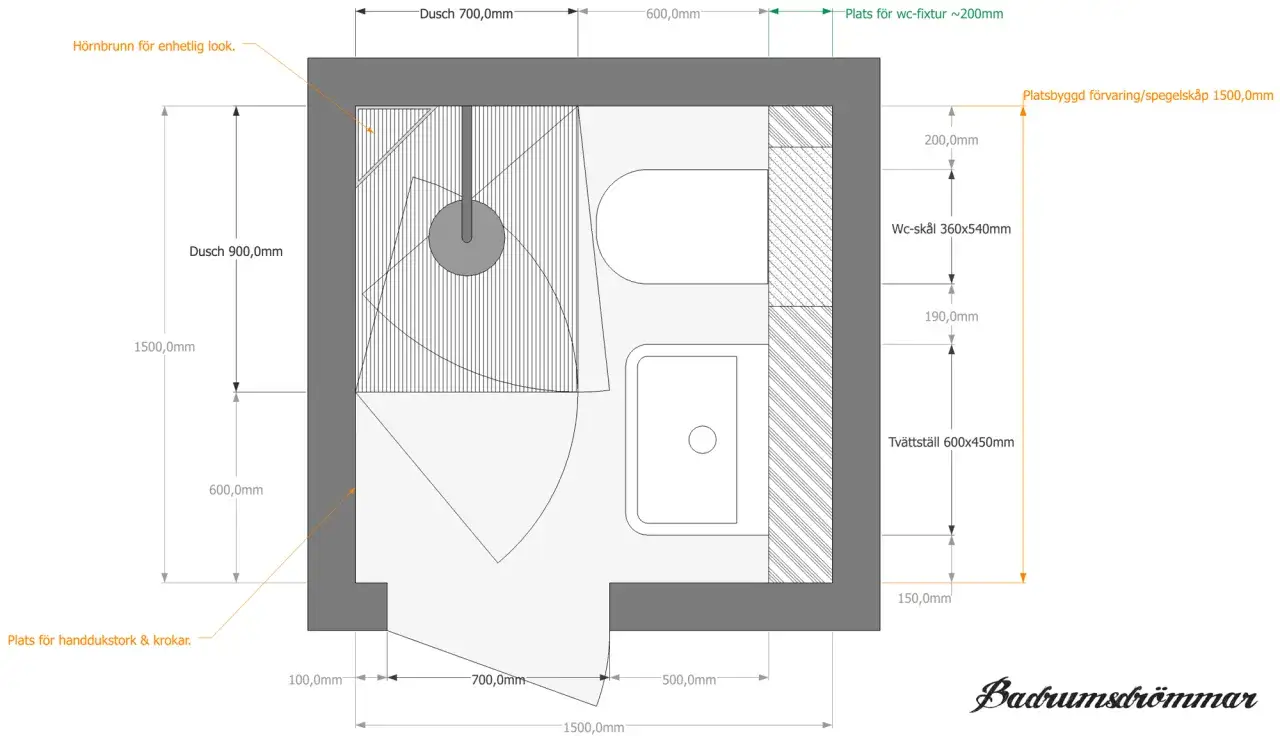

Planritning av ett litet kaklat badrum med dusch, wc och tvättställ. Mått anges för alla delar.

Så väljer jag kakel, klinker och format utan att låsa badrummet vid en enda stil

Jag tänker alltid i tre nivåer: vägg, golv och den zon som ligger närmast duschen. Det låter enkelt, men det är där många val blir tydligare. En platta som är snygg på väggen kan vara helt fel på golvet, och en liten mosaik som fungerar i duschgolvet kan kännas onödigt stökig på stora väggytor.

Material eller format Passar bäst för Styrka Att tänka på
Keramiska väggplattor Väggar och dekorfält Lätta att få snygga, många uttryck att välja mellan Inte rätt val för golv om de inte är gjorda för det
Klinker / porslinskeramik Golv och duschzon Slitstarkt, fukttåligt och stabilt Kräver bra underlag och rätt fall
Mosaik Duschgolv, nischer och detaljer Följer lutningar och små ytor bra Fler fogar betyder mer rengöring
Stora plattor Väggar och större golvytor Ger ett lugnt uttryck och färre fogar Visar snabbt om underlaget är snett

En tumregel jag ofta håller fast vid är enkel: ju större platta, desto rakare och stabilare måste väggen vara. Ju mer fall och fler vinklar du har, desto mer nytta kan du ha av mindre format. Det är också därför jag gärna bestämmer formatet först och färgen sedan. När materialen är valda går det att rita upp rummet på ett sätt som gör att kapningarna hamnar där de stör minst.

Planera placeringen innan du blandar fix

Det här steget sparar mer tid än de flesta tror. Jag markerar alltid centrumlinjer, tittar på vilken vägg som syns först när man kommer in och bestämmer var jag vill att ögat ska landa. Ett badrum känns direkt mer genomtänkt när de synliga linjerna är raka och symmetriska, i stället för att börja med en smal remsa i ett hörn.

  • Undvik smala kap i de mest synliga hörnen.
  • Testa plattorna mot nischer, rör och fönster innan du börjar sätta.
  • Bestäm om plattorna ska ligga stående eller liggande innan du köper allt.
  • Låt duschens fall styra golvet, inte tvärtom.
  • Beställ 5-10 procent extra material så att spill, kap och framtida lagningar inte blir ett problem.

Jag tycker också att man ska vara försiktig med för mycket mönster i små badrum. Ett lugnt format, rätt fogbredd och en tydlig linjeföring gör ofta mer för helhetsintrycket än ett avancerat motiv. När layouten är klar går själva sättningen mycket lugnare.

Så brukar jag lägga plattorna steg för steg

När underlaget är kontrollerat och layouten är satt går det att arbeta metodiskt. Jag föredrar en ordning där varje steg blir färdigt innan nästa börjar, eftersom det minskar risken för stressade genvägar.

  1. Kontrollera underlaget - det ska vara stabilt, rätt uppbyggt och jämnt nog för det format du valt.
  2. Säkra tätskiktet - hörn, skarvar och genomföringar måste vara färdiga innan första plattan sätts.
  3. Slå ut referenslinjer - en sned startrad blir dyr att rädda längre fram.
  4. Blanda fix i lagom mängd - för mycket åt gången hinner torka eller bli ojämnt arbetat.
  5. Sätt plattorna metodiskt - arbeta med tandspackel, kontrollera lod och planhet hela tiden.
  6. Lämna rörelsefogar där de behövs - hörn och övergångar ska inte stängas med hård fogmassa.
  7. Foga och silikona först när allt har härdat - här är tålamod billigare än omarbete.

Det viktigaste här är inte att arbeta snabbt, utan att arbeta konsekvent. Ett jämnt resultat kommer nästan alltid av metod, inte av tur. Och just därför är det bra att redan nu veta vad projektet brukar kosta och hur lång tid det faktiskt tar.

Kostnaden och tiden som brukar avgöra om projektet håller budget

Om badrummet ska renoveras ordentligt hamnar många projekt någonstans runt 100 000-200 000 kronor, men det spannet säger mer om omfattningen än om storleken på rummet. En helkakling utan stora ingrepp kan ibland ligga kring 8 000-15 000 kronor per kvadratmeter, men där spelar val av plattor, underarbete, kapningar och detaljer stor roll. Små badrum blir dessutom ofta dyrare per kvadrat eftersom de fasta momenten finns där oavsett om ytan är 4 eller 8 kvadrat.

Del av projektet Typisk tidsbild Vad som brukar påverka mest
Planering och beställning 1-3 månader Leveranser, beslut och samordning med hantverkare
Rivning och sanering 2-4 dagar Hur mycket som ska bort och om dolda skador dyker upp
Underarbete och tätskikt 3-7 dagar Torktider, justeringar och systemval
Plattsättning 3-7 dagar Format, mönster och mängden kapningar
Fog, silikon och återmontering 2-5 dagar Härdning och slutmontering
Skatteverket anger att ROT 2026 är 30 procent av arbetskostnaden, med ett tak på 50 000 kronor per person och år. Det gäller bara arbetet, inte kakel, fog, inredning eller andra material. För mig är det en viktig skillnad, eftersom just arbetsdelen ofta är den del som gör störst skillnad i slutnotan när man anlitar hjälp. När du vet vad tiden och pengarna faktiskt går till blir det också lättare att undvika de vanligaste felen.

Misstagen som gör ett nytt badrum dyrt i efterhand

Det dyraste felet är sällan att välja fel färg. Det dyraste felet är nästan alltid att underskatta det som inte syns. Jag ser samma misstag om och om igen, och de går ofta att undvika med lite mer kyla i planeringen.

  • För stort format på fel underlag - stora plattor kräver raka väggar och bra planhet.
  • För lite fokus på fall mot golvbrunn - särskilt i duschzonen blir det problem snabbt om lutningen inte fungerar.
  • För snål budget för underarbete - det är där pengar ofta försvinner, men också där kvaliteten avgörs.
  • Fel förtroende för fog - fog är ett ytskikt, inte ett tätningssystem.
  • För lite extra material - jag skulle aldrig beställa exakt antal plattor; spill och framtida reparationer måste räknas med.
  • Glömda batchskillnader - om du behöver komplettera senare kan nyansskillnader bli synliga.

Det här är också skälet till att jag hellre väljer ett enkelt, hållbart upplägg än ett överarbetat uttryck som blir svårt att underhålla. När misstagströskeln minskar blir badrummet både billigare och bättre. Då återstår bara det jag själv tycker gör störst långsiktig skillnad.

Det jag alltid säkrar för att badrummet ska kännas bra om fem år också

När jag planerar ett kaklat badrum försöker jag tänka längre än trend och säsong. Det är inte den mest dramatiska delen av renoveringen, men det är ofta den som avgör om rummet känns bra i vardagen.

  • Välj en lugn grund - neutrala plattor och enkel fog ger större frihet när du byter handdukar, speglar eller detaljer senare.
  • Lägg förvaringen tidigt i planen - en nisch eller bra kommod minskar rörighet på ytorna.
  • Spara foton från tätskikt och rördragning - det är ovärderligt om något behöver kontrolleras senare.
  • Tänk på rengöringen redan nu - färre skarvar och rätt fogfärg gör stor skillnad över tid.
  • Prioritera kvalitet i sådant du inte vill byta ofta - underlag, tätskikt, brunn och plattläggning är inte rätt ställe att spara för mycket.

Det är den typen av beslut som gör att badrummet fortfarande känns genomtänkt långt efter att renoveringsdammet har lagt sig. Och om jag skulle koka ner allt till en enda princip, så är det den här: bygg långsamt, välj få men rätt material och låt funktionen styra detaljerna. Då blir det betydligt enklare att kakla badrummet på ett sätt som håller både visuellt och tekniskt.

Vanliga frågor

Tätskiktet är avgörande. Det ligger bakom kaklet och skyddar konstruktionen mot fukt. Kakel och fog är inte vattentäta i sig, utan fungerar som ytskikt. Ett korrekt utfört tätskikt förhindrar fuktskador och är viktigare än ytan.

De vanligaste misstagen inkluderar att underskatta underarbetet, felaktigt fall mot golvbrunnen, för stora plattor på ojämna underlag, samt att förlita sig för mycket på fogens täthet. Dessa fel leder ofta till dyra reparationer i efterhand.

Planering och materialbeställning tar oftast 1-3 månader. Själva arbetet på plats, inklusive rivning, underarbete, tätskikt och plattsättning, brukar ta 2-4 veckor för ett normalstort badrum. Torktider påverkar tidsåtgången.

Ja, du kan använda ROT-avdrag för arbetskostnaden. Det täcker 30% av arbetskostnaden, upp till 50 000 kr per person och år. Materialkostnader för kakel, fog och inredning ingår dock inte i ROT-avdraget.

Tänk i tre nivåer: vägg, golv och duschzon. Stora plattor kräver raka underlag, medan mindre format är bättre för fall och vinklar. Prioritera funktion och stabilitet före enbart utseende. Beställ alltid 5-10% extra material.

Betygsätt artikeln

Betyg: 0.00 Antal röster: 0

Taggar:

kakla badrum kakla badrum planering kakla badrum kostnad kakla badrum tätskikt

Dela inlägget

Elisabet Andreasson

Elisabet Andreasson

Jag heter Elisabet Andreasson och har arbetat inom heminredning, DIY och hållbara hem i 6 år. Min resa började med en enkel nyfikenhet för hur vi kan skapa vackra och funktionella hem utan att belasta planeten. Jag älskar att utforska olika sätt att kombinera estetik med hållbarhet, och jag strävar alltid efter att dela med mig av insikter och tips som gör det lättare för andra att göra medvetna val i sin inredning. Jag skriver om allt från kreativa DIY-projekt till smarta lösningar för att optimera hemmet på ett hållbart sätt. Genom att noggrant kontrollera källor och jämföra information ser jag till att mina artiklar är både aktuella och lättförståeliga. Mitt mål är att göra komplexa ämnen tillgängliga för alla, så att fler kan känna sig inspirerade att skapa sina drömhem med omtanke för miljön.
